アジャイル バーンダウン チャート: プロジェクト管理チュートリアル

Jira でバーンダウン チャートを使用するためのガイド

自称「無秩序なタイプ」である私の毎日に秩序をもたらしてくれるのが、アジャイルの実践とリーン方式です。ここから学んだことを、アトラシアンの数々の記事や講演、動画を通して他の人と共有することが、私の喜びです

Jira を無料で今すぐ開始しましょう

重要ポイント

  • バーンダウン チャートは時間の経過に伴う残作業を示し、アジャイル チームがリスクを早期に把握し、スプリント終了前に調整できるようにします。Jira は、このビューにおける共通の信頼できる情報源です。

  • ストーリー ポイント、時間、その他の見積もりなどの残作業量を追跡するものであり、個人のパフォーマンス、品質、または明示的なスコープ変更を追跡するものではありません。

  • 最も一般的なタイプには、スプリント、エピック、リリースまたはバージョンのバーンダウンがあり、それぞれ異なる計画レベルで役立ちます。

  • バーンダウン チャートを早期警告シグナルとして活用します: プラトー (横ばい) はブロッカーの存在を示し、終盤での急降下はバッチ アップデートや作業の後ろ倒しを示唆し、急上昇は多くの場合、スコープが追加されたことを意味します。スコープが頻繁に変更される場合は、バーンアップ チャートの使用を検討してください。

バーンダウン チャートは、アジャイル チームがスプリント終了までにコミットした作業を完了できる見込みかどうかを把握するのに役立ちます。

単一のビューで、傾向 (着実な進捗、停滞、終盤の追い込み) を把握し、次に何をすべきか判断できます。

このガイドでは、バーンダウン チャートとは何か、何を追跡するのか、一般的なタイプ、作成方法、そして Jira を主な例として使用して主要なパターンの読み取り方を説明します。

バーンダウン チャートとは

バーンダウン チャートは、時間の経過に伴う残作業量を示すグラフで、通常はスプリント単位で表示されます。これにより、チームはゴールに対する進捗を把握し、プロジェクト タイムラインを視覚化できます。

アトラシアンの Jira チュートリアルでは、(スプリントまたはエピック単位での) 完了した作業量と残りの総作業量を示し、稼働可能な時間内に完了できる可能性を予測するために使用されるものと説明されています。

バーンダウン チャートには通常、理想的な作業線 (総作業量から完了までの直線的な計画軌道) が含まれます。これは、実際の進捗を比較するためのベンチマークとして機能します。

残作業量は縦軸に、経過時間は横軸に表示されます。

Jira のバーンダウン チャートのスクリーンショット

軸の関係 (概要)

Jira では、縦軸は選択した見積統計 (ストーリー ポイントや時間など) を表します。これには次が含まれます。

  • X 軸: 時間 (通常はスプリント内の日数)

  • Y 軸: 残作業量 (チームの見積もり単位に基づく)

スプリントでの一般的な用途は何ですか?

バーンダウン チャートは主に単一のスクラム スプリント内の進捗を追跡するために使用され、チームがイテレーションを監視し、スプリント ゴールの達成が危ぶまれる場合に迅速に対応できるようになります。

スプリント バーンダウン チャートは、1 - 4 週間の単一イテレーション内で日々の進捗を追跡するために使用され、チームがベロシティを測定し、その時間枠内で作業を管理するのに役立ちます。

バーンダウン チャートは、要件変更の可能性が低い固定されたプロジェクト スコープを持つ短期スプリントで特に有用です。

バーンダウン チャートは何を追跡しますか?

バーンダウン チャートは、残作業量、つまりチームがまだ完了していないと見込んでいる作業量を追跡します。これにより、チームは実際の進捗と計画上の進捗を比較できます。

結果として、実際に完了した作業量と期待されていた作業量を視覚的に把握しやすくなります。

エピックバーンダウンチャート

また、バーンダウン チャートは、設定された期間内にチームが作業を完了できる可能性を評価するのにも役立ちます。一般的な単位には次が含まれます:

  • ストーリーポイント

  • 時間/工数の見積もり

  • チームで定義された見積統計 (Jira はストーリー ポイント、時間、またはカスタム単位をサポート)

ストーリー ポイントによる見積もりは、各タスクに必要な作業量を数値化するためによく使用され、チームによるバーンダウン チャート上での進捗の可視化と追跡に役立ちます。

バーンダウン チャートで表示されないもの

バーンダウン チャートは全体像を示すものではありません。単体では、通常次の内容は表示されません。

  • 個人のパフォーマンス

  • 作業品質または提供された価値

  • 時間の経過に伴う明確で明示的なスコープ変更 (ここでバーンアップ チャートが役立ちます。詳細は後述の内容をご確認ください)

バーンダウン チャートの 3 つのタイプ

バーンダウン チャートには、いくつかの一般的なタイプがあります。

プロジェクト バーンダウン チャートは、プロジェクト ライフサイクル全体にわたって完了した作業と残作業を追跡することで、プロジェクト全体レベルの進捗を監視します。アトラシアンは、スプリント バーンダウンに加えて "エピックおよびリリース (バージョン) バーンダウン" も主要なアジャイル メトリックとして挙げています。

アジャイル向けの Jira バックログ課題ビュー (ダーク モード)

製品バーンダウン チャートは、製品バックログ全体または大規模なエピックにわたる残作業を視覚的に概観できます。これらは、プロジェクト進捗に関する長期的かつ戦略的なインサイトを提供します。

これらのチャートは、プロジェクトの異なる部分に取り組む複数チーム間で、計画やリソースを調整する際に特に有用です。

ただし、一般的に見られるバーンダウン チャートには、主に以下の 3 つのタイプがあります:

1. スプリント バーンダウン チャート

スプリント バーンダウン チャートは、短期的なスプリント (1 イテレーション) に焦点を当て、スプリントの進捗を追跡するために使用します。チームがスプリント バックログに基づいて作業し、日々の可視性を求めている場合に最も効果を発揮します。

実際の残作業線はタスクの完了に応じて変動し、チームのパフォーマンスを現実的に表します。この線は、理想的な残作業線の上下を行き来することが多く、進捗やスケジュール順守の変更を強調表示します。

ヒント: 正確性を保つために毎日更新してください。バーンダウン チャートは、データが各日の終了時点で実際に残っている作業を反映している場合に最も有効です。

スプリント バーンダウン チャートを表示する手順は、次のとおりです。

  • スクラム スペースに移動します。

  • バックログまたはアクティブスプリントを選択します。

  • [レポート] をクリックし、[バーンダウン チャート] を選択します。

以下は、Jira のスプリント バーンダウン チャートにおける重要な要素の内訳です。

  1. 見積統計: 縦軸は、選択した見積統計を表します。

  2. 残量: 赤い線は、チームの見積もりに基づくスプリント内の総残作業量を表します。

  3. ガイドライン: グレーの線は、着実な進捗が見られる場合に場合にチームが到達しているべき位置を示します。赤い線がこれより下にある場合、チームはスプリント完了に向けて順調に進んでいることを示しますが、これは進捗を把握するための指標の 1 つにすぎません。

2. エピック バーンダウン チャート

エピック バーンダウン チャートは、複数のスプリントにまたがって単一のエピックに対する進捗を追跡するために使用します。アトラシアンは、このビューによってチームがエピックをどの程度の速さで進めているか、また作業の追加や削除が全体の進捗にどのように影響するかを把握できるとしています。

エピック バーンダウン チャートは、現在のスプリント ベロシティとスコープ変更を分析することで、エピックの完了に必要なスプリント数の見積もりにも役立ちます。

Jira でエピック バーンダウン チャートを表示するには、次の手順に従います。

  • スクラム スペースに移動します。

  • バックログまたはアクティブ スプリントを選択します。

  • [レポート] をクリックしてから、[エピックバーンダウン] を選択します。

  • [エピック バーンダウン] ヘッダーの横にあるドロップダウンから目的のエピックを選択します。その後、ボードのフィルターに基づいて設定されたスペース内のエピックから選択します。

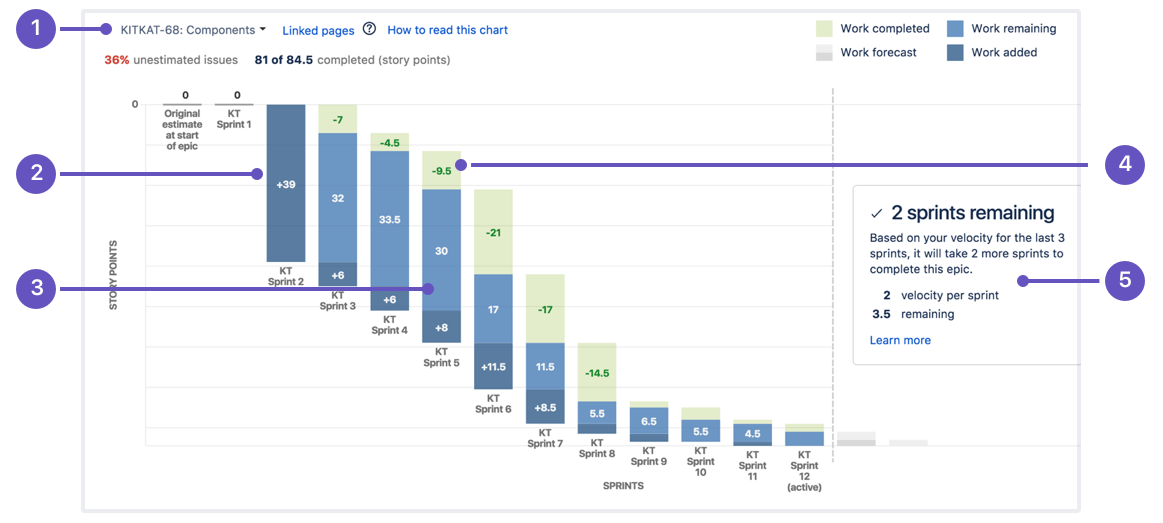

エピック バーンダウン チャートの各セクションを完全に理解するために、概要を簡単に説明します。

  1. エピック メニュー: データを表示するエピックを選択します。

  2. 追加された作業: 濃い青のセグメントは、各スプリントでエピックに追加された作業量を示します。この例では、作業はストーリー ポイントで測定されます。

  3. 残りの作業: 水色のセグメントは、エピックに残っている作業量を示します。

  4. 完了した作業: 緑色のセグメントは、エピックの各スプリントで完了した作業量を表します。

  5. 完了予定: レポートでは、チームのベロシティに基づいて、エピックの完了に必要なスプリントの数が予測されます。

3. リリースまたは製品バーンダウン チャート

リリース バーンダウン チャートは、リリースまたはバージョンに向けた複数のスプリントにわたるデリバリーを追跡します。これは、リリース予測や長期的な関係者向けの報告書作成に役立ちます。

リリース バーンダウン チャートは、複数のスプリントやマイルストーンにわたる進捗を追跡し、アジャイル チームにおけるアジャイル プロジェクト管理や戦略的計画において有用です。

アトラシアンは、リリース (バージョン) バーンダウンを、単一のスプリントよりも大きな作業単位に対する進捗を追跡するものと位置付けています。

バーンダウン チャートの構成要素は何ですか?

バーンダウン チャートはいくつかの主要な要素で構成されています。これらを理解すれば、チャートが示すシグナルをより簡単に読み取れるようになります。

  • 軸 (時間 + 残作業量): 時間は X 軸 (通常はスプリントの各日) に沿って表示されます。残作業量は、チームの見積単位 (ストーリー ポイント、時間など) を用いて Y 軸に沿って表示されます。Jira では、これは設定された見積統計を反映します。

  • 理想的な残作業線: スプリント初日の総見積作業量から最終日の作業量ゼロまでを直線で結ぶガイドラインです。理想的な 1 日あたりのバーン レートは、総見積作業量 ÷ 稼働日数として算出できます。

  • 実際の残作業線 (実績作業量): 更新された作業ステータスと見積もりに基づく、各日の終了時点での実際の「残作業量」です。この線は、作業の完了やスコープの変更に応じて上下に変動します。

  • 理想値と実績値の読み取り方:

    • 実績線が理想線に近い状態を保っていれば、そのスプリントは順調に進んでいます。

    • 実績線が理想線より上にある場合、そのスプリントはリスク状態にある可能性があります (またはスコープが増加しています)。

    • 線が急上昇した場合は、何らかの変更があったことを示しており、多くの場合は作業が追加されています。

: スコープの変更が頻繁で、より明確な可視性が必要な場合は、バーンアップ チャートを使用すると、完了した作業とは別に総スコープを表示できます。

バーンダウン チャートの作成方法

バーンダウン チャートはプロジェクト管理ツールを使用して手動で作成することもできますが、Jira のようなプラットフォームを利用して更新を自動化し、作業量を軽減することもできます。日次での更新は、チームの進捗を正確に反映し、課題を早期に特定するために不可欠です。

以下の手順に従って、独自のバーンダウン チャートの作成を開始します。

ステップ 1: 作業を定義し、工数を見積もる

Jira では、チームが見積統計 (ストーリー ポイント、時間、またはカスタム単位) を設定することで、バーンダウン チャートが見積もりを一貫して反映するようにします。日次更新を追跡することで、チームはベロシティを把握し、今後のスプリント計画の改善に役立てることができます。

作業と工数を定義する際は、以下の点を確認してください。

  • 含まれるバックログ項目の一覧表示 (スプリントの場合、スプリント バックログ)。

  • 選択した単位 (ストーリー ポイント、時間など) を使用して各項目を見積もります。これらの見積もりは、進捗を追跡し、完了した作業と計画された作業を比較するために使用されます。

ステップ 2: 軸を設定して理想線を描く

バーンダウン チャートでは、実際に進捗を表示するために軸と理想線を設定する必要があります。これらを設定するには、次の手順に従ってください。

  • スプリントのタイムラインを X 軸に配置する

  • 合計推定工数を Y 軸に配置する

  • スプリント終了日までに合計工数をゼロに下げる理想的なラインを描く

ステップ 3: 日次の進捗をプロットする

Jira では、通常これを手動でプロットするのではなく、レポートとして表示します。アトラシアンのスプリント バーンダウンを表示するためのチュートリアル手順は次のとおりです。スクラム スペースに移動し、[バックログ/アクティブ スプリント] を選択してから、[レポート]、[バーンダウン チャート] の順に選択します。以下を必ず行ってください。

  • 毎日の終わりに残りの作業を記録して、日々の進捗を追跡する

  • 実際の線を毎日更新し、バーンダウン チャートを使用して進捗を視覚化する

ステップ 4: レビュー、調整、ふりかえりを行う

反復プロセス全体を通じて残りの作業を追跡するサポート ドキュメントとメモにより、残りの作業を追跡すチームが傾向に応じて適切に対応できるようになります。スプリント中 (特にふりかえり中) は、以下を必ず行ってください:

  • 実際の進捗を理想的な傾向と比較する

  • 乖離の原因について話し合う

  • 今後の見積もりと計画の習慣を調整する

実際の進捗を読み取る方法

バーンダウンは、スコアカードとしてではなく、現実の進捗とチームの実際の進捗を監視するための日次早期警告システムとして扱うと最も読み取りやすくなります。

健全なバーンダウン パターン

健全なパターンは、多くの場合、ゼロに向かって着実に減少していくものです。チームが一貫して早く完了している場合は、計画の段階で十分な作業量を割り当てられていない可能性があります。

一方、チームが一貫して目標を達成できない場合は、作業を抱えすぎている可能性があります。アトラシアンは、目標の達成と未達成の両方が、バーンダウンの傾向によって明らかになる貴重なシグナルであると述べています。

フラット ライン、またはプラトー

プラトーは通常、作業がブロックされているか、"完了" に移行していないことを意味します。

  • スタンドアップでブロッカーを特定する

  • 制約に集中的に取り組む

  • "完了" するには作業が大きすぎる場合はより小さく分割する

急降下

急降下は次のことを意味する場合があります。

  • 作業が一括で完了し、更新が遅れた場合、または

  • 終盤になって作業が急ピッチで進められた

対応:

  • 受け入れ基準が満たされていることを確認する

  • 品質を検証する (テスト、レビュー、"完了の定義")

理想線より上または下の実際の線

理想線に対する実際の線の位置により、チームがスケジュールより進んでいるか遅れているかがわかります。これらの位置は以下の 2 つのカテゴリに分類されます。

  • 理想を上回る: スケジュールに遅れている (またはスコープが拡大した)

  • 理想を下回る: スケジュールより早く進んでいる (または作業が過大評価されていた)

バーンダウン チャートとバーンアップ チャートの比較

バーンダウンは残りの作業量を示し、バーンアップ チャートは完了した作業量と総スコープを示します。

バーンアップ チャートでは、別々の線を使用して全体的なスコープと完了した作業を区別するため、時間の経過に伴うスコープの変更を視覚化しやすくなります。

  • バーンダウンは、残りの作業がゼロに向かう傾向を強調します。

  • バーンアップ チャートは、完了した作業と併せて全体的なスコープを表示することで、スコープの変更を可視化します。

バーンアップ チャートを使用するタイミング

スコープの変更が頻繁に発生し、関係者に "遅れている" と "作業が追加された" の違いを示したい場合は、バーンアップを使用します。

多くのチームは両方を組み合わせて使用します。バーンダウンはスプリント実行のシグナルとして、バーンアップはスコープの透明性のために使用します。

プロジェクト管理とアジャイルでバーンダウン チャートを使用する

バーンダウン チャートは、デリバリーの流れの一部である場合、特にスクラム プロジェクトにおいて最も効果を発揮します。チームがどのように連携するかは、バーンダウン チャートを解釈し、アジャイル プロジェクトをうまく管理するために重要です。バーンダウン チャートは次の場面で使用します。

  • スプリント計画: 達成目標が現実的であることを確認する

  • デイリー スタンドアップ: チャートを参照してリスクを早期に発見する (マイクロマネジメントを行うのではなく)

  • スプリント レビューまたは関係者レポート: 進捗、トレードオフ、変更について説明する

  • ふりかえり: パターンから学習する (完了間際の大量タスクの完了、長期間のプラトー、頻繁なスコープ追加)

よくある間違いとその回避

バーンダウン チャートで避けるべき間違いはたくさんありますが、最も一般的なものには以下があります。

  • 毎日更新されない: 古いチャートではリスクが手遅れになるまで埋もれてしまいます。

  • 工数単位の代わりにタスク数を使用する: 生の数値は現実を歪める可能性があり、予測においては工数ベースの単位の方がより意義があります。

  • スコープ変更を無視する: スプリント中に作業が追加されると、実行に問題がなくてもバーンダウンが "悪化" して見える場合があります。スコープの変更を個別に追跡するか、バーンアップを使用して可視性を高めます。

  • バーンダウンを個人のパフォーマンス メトリックとして使用する: バーンダウンはチーム レベルの計画とデリバリーのシグナルであり、人材評価ツールではありません。

ツール、テンプレート、自動化機能でバーンダウン チャートの作成をサポート

Jira のバーンダウン機能

Jira では、スプリント バーンダウン レポートが提供され、選択した見積もり統計が Y 軸に反映されます。アトラシアンのチュートリアルでは、バーンダウン レポートの場所と、その線が何を表すかについて説明しています。

Excel/Sheets テンプレート (手動オプション)

バーンダウンを手動で作成する必要がある場合は以下の手順に従います。

  • 1 日目から N 日目までの表を作成する

  • "残りの工数" 列を含める

  • 折れ線グラフとして描く

  • ガイドライン用に "理想的な残り" 列を追加する

Confluence と Loom を組み合わせて明確性を向上

  • Confluence: チームが一貫してチャートを解釈できるよう、見積もりアプローチ、完了の定義、スプリント ゴールを文書化します。

  • Loom: 簡単な非同期ウォークスルー ("理想を上回っている理由と、それに対する対策") を録画して、ミーティングの負担を軽減し、誤解を防ぎます。

バーンダウン チャートに関するよくある質問

バーンアップ チャートとバーンダウン チャートの違いは何ですか?

バーンダウン チャートは時間の経過に伴う残り作業量を追跡し、バーンアップ チャートは総作業量に対する完了した作業を示します。どちらも進捗を可視化しますが、バーンアップ チャートの方がスコープの変更がよりわかりやすくなります。

バーンダウン チャートの 4 つのタイプは何ですか?

バーンダウン チャートの 4 つのタイプは、スプリント バーンダウン、エピック バーンダウン、リリース バーンダウン、およびバージョン バーンダウンです。それぞれが Jira のさまざまなレベルの作業の進捗を追跡します。

バーンダウン チャートの目的は何ですか?

バーンダウン チャートは、チームが進捗を監視し、ゴールが達成されるかどうかを予測し、スコープ クリープや不正確な見積もりなどの問題を迅速に特定するのに役立ちます。これにより、スプリントまたはプロジェクト全体を通じて、チームの集中力と情報提供を維持できます。

バーンダウン チャートにはどのような代替手段がありますか?

バーンダウン チャートの代替手段には、バーンアップ チャート、累積フロー図、ベロシティ チャートがあります。これらのツールもまた、チームが進捗を可視化し、ワークフローを管理するのに役立ちます。

推奨

すぐに使える Jira テンプレート

さまざまなチーム、部門、ワークフロー向けのカスタム Jira テンプレートのライブラリをご覧ください。

Jira の全体的な概要
